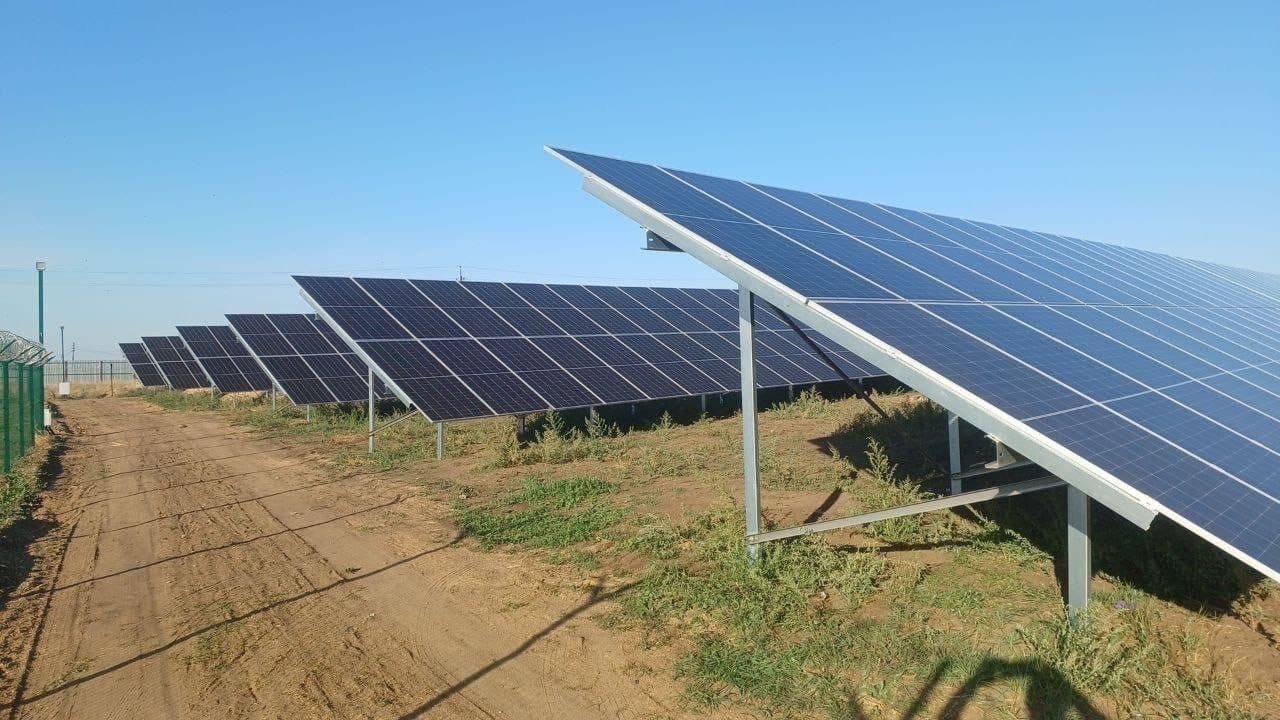

Головна/Блог/Чому поле СЕС більше за точку видачі: як рахували накопичувач на об’єкті 4,95 МВт

Чому поле СЕС більше за точку видачі: як рахували накопичувач на об’єкті 4,95 МВт

В'ячеслав Юрдик — Інженер з якості
Чому поле СЕС більше за точку видачі: як рахували накопичувач на об’єкті 4,95 МВт

Задача, яку не видно з паспорта об’єкта

На промисловій СЕС в Одеській області точка видачі в мережу — 4,95 МВт: це 45 інверторів по 110 кВт (плюс два резервні). А поле під ними — 10 200 модулів сумарною потужністю 6,48 МВт. Різниця в півтора мегавата виглядає як помилка проєктувальника: навіщо платити за модулі, енергію яких мережа фізично не прийме?

Це не помилка. Це рішення, яке приймають свідомо, і в цій статті ми розберемо, як його рахували.

Спершу — що з чим не плутати

Кліпінг (clipping) — внутрішнє обмеження станції. Інвертор має свою межу за змінним струмом. Коли модулі в ясний полудень видають більше, ніж інвертор здатний перетворити, надлишок просто не перетворюється. Це власна властивість комплекту, вона відома ще на етапі проєкту.

Curtailment — зовнішнє обмеження від оператора системи. Диспетчер може попросити зменшити видачу, коли в мережі профіцит або перевантажена підстанція. Це не постійний стан і не «мінус X% з річної генерації»: обмеження діють годинами в конкретних умовах, а не весь рік.

Обидва явища мають один наслідок: у певні години станція могла б виробити більше, ніж віддає. І один спосіб не викидати цю енергію — покласти її в накопичувач.

Чому поле навмисно більше

Співвідношення потужності поля до потужності інверторів називають DC/AC ratio. На цьому об’єкті воно вийшло: 6,48 МВт ÷ 4,95 МВт ≈ 1,31.

Поле на 31% потужніше за перетворювальну частину. Логіка проста: модулі видають паспортну потужність лише у вузькому вікні — ясний полудень, чиста панель, помірна температура. Решту світлового дня генерація нижча. Якщо підібрати поле «рівно під інвертор», станція працюватиме на повній потужності кілька годин на рік, а весь ранок і вечір недовантажуватиме дороге обладнання.

Ширше поле піднімає нижню частину графіка: станція раніше виходить на повну потужність зранку і пізніше сходить з неї ввечері. Плата за це — зрізана верхівка в полудень.

Звідки взялися 20 МВт·год

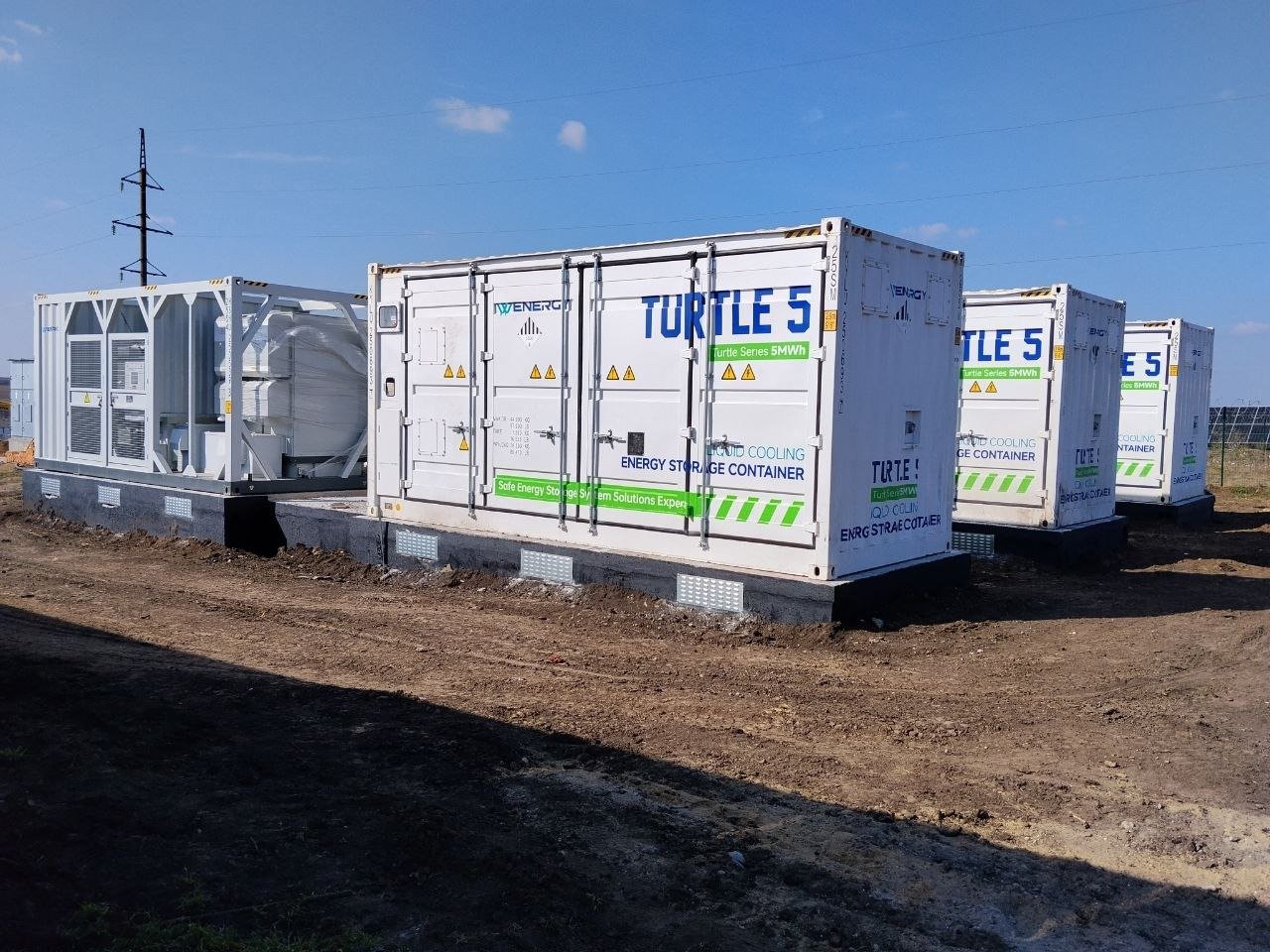

Накопичувач на об’єкті — контейнерні системи сумарно 5 МВт / 20,064 МВт·год. Дві цифри тут відповідають на два різні питання.

Потужність 5 МВт — скільки накопичувач здатний прийняти в моменті. Її беруть із того, наскільки поле перевищує точку видачі: надлишок треба кудись подіти в ту саму секунду, коли він виникає.

Ємність 20,064 МВт·год — скільки він здатний утримати. Ділимо одне на друге: 20,064 ÷ 5 ≈ 4,0 години роботи на повній потужності.

Це і є проєктне вікно: накопичувач розрахований не на добову автономію, а на те, щоб зібрати денний надлишок і віддати його в іншу частину доби. Для промислової СЕС із власним споживанням і виходом у мережу чотиригодинне вікно — робочий орієнтир, а не універсальна константа: під інший профіль споживання і схему приєднання цифра буде інша.

Що дає накопичувач у цій схемі

  • Верхівка не викидається: те, що інвертор не може перетворити або мережа не готова прийняти, йде в батарею замість того, щоб не вироблятися взагалі.
  • Видача згладжується: станція віддає рівніший графік, а не пилку з полуденним піком. Для оператора мережі це простіший об’єкт.
  • Відпуск зміщується в часі: енергія, зібрана вдень, може бути віддана тоді, коли вона потрібніша — увечері або в години, коли обмежень немає.

Що з цього варто забрати

  • Поле рівно під інвертор — не оптимум. DC/AC ratio підбирається під профіль генерації майданчика, а не за принципом «щоб зійшлося».
  • Потужність і ємність накопичувача — різні задачі. Перша визначається надлишком у моменті, друга — тим, скільки годин ви хочете зміщувати відпуск.
  • Обмеження мережі — не привід множити річну генерацію на понижувальний коефіцієнт. Це привід закласти в схему те, що збере надлишок.

Конкретні цифри під ваш об’єкт рахуємо на етапі підбору схеми: за профілем споживання, умовами приєднання і майданчиком.

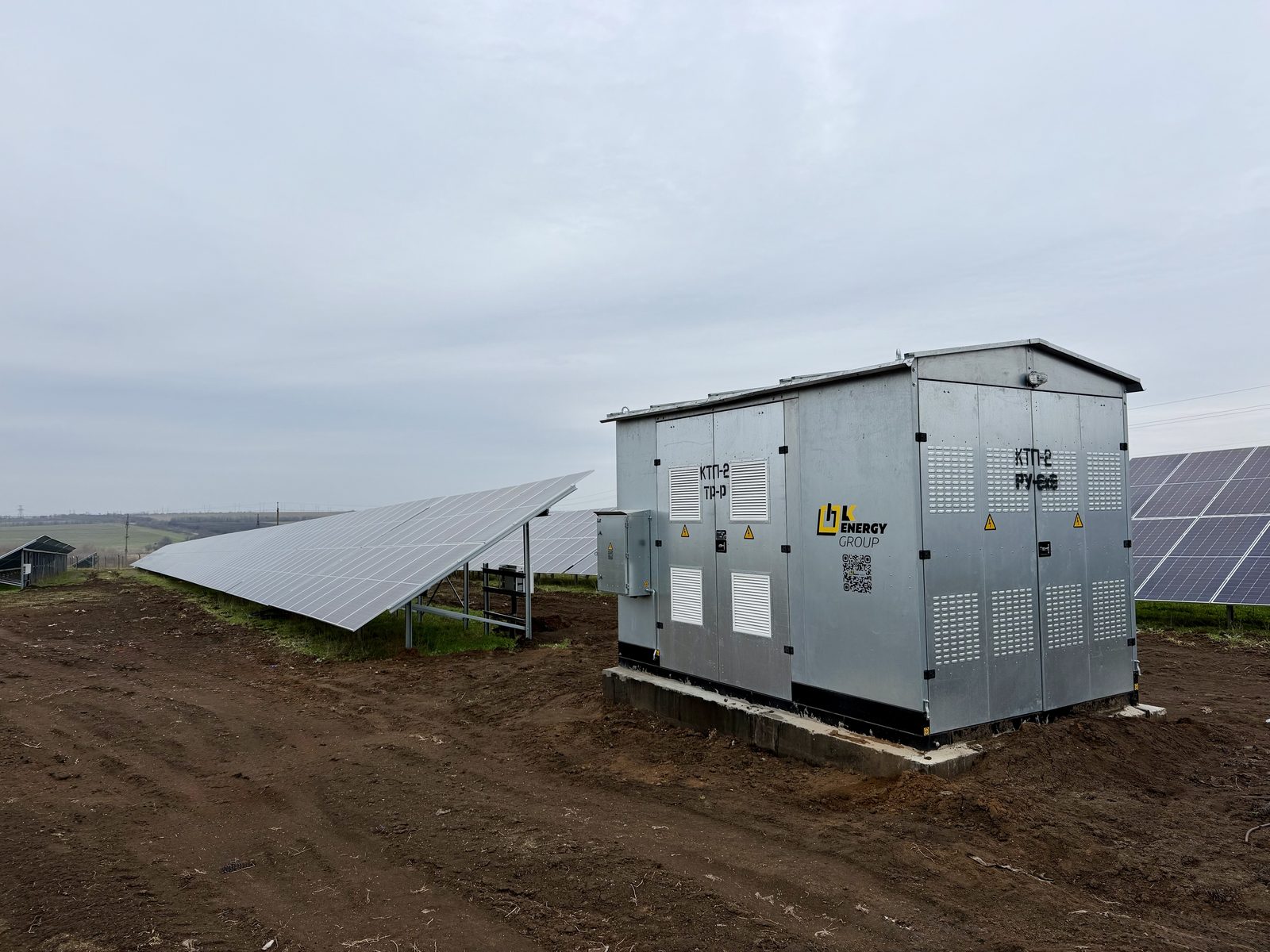

Повний паспорт об’єкта — обладнання, заводські номери, фото монтажу — на сторінці кейса: СЕС 4,95 МВт із системою накопичення. Генпідряд на станції від 500 кВт до 5 МВт — Промислові СЕС 500 кВт – 5 МВт.

В
В'ячеслав Юрдик
Інженер з якості
Понад 1000 одиниць обладнання прийнято на виробництві (ОТК) та 200 об'єктів електромонтажу під технічним наглядом.

Потрібна консультація інженера?

Маєте задачу з електропостачання, щитовим обладнанням чи СЕС — напишіть, відповімо по суті.

+380 67 104 94 91
Поставити запитання

Однолінійну схему чи ТЗ надішліть на info@lk-energy.com.ua — або ми самі зв’яжемося і запитаємо.

Безкоштовний чек-ліст · PDF

Як обрати підрядника промислової СЕС: чек-ліст із 8 пунктів

Практичний чек-ліст для власника чи керівника: на що дивитися, які питання поставити й де ховаються ризики, коли будуєте СЕС від 30 кВт до кількох МВт.

  • 8 критеріїв вибору підрядника — з поясненням «чому це важливо» і «червоними прапорцями»;
  • питання, які варто поставити до підписання договору;
  • як відрізнити проєкт «під ваш графік навантаження» від «під площу даху»;
  • що перевірити щодо приєднання до мережі, гарантії та сервісу.

Вкажіть робочу пошту — посилання на завантаження відкриється одразу. Без спаму.

Отримати чек-ліст
